污水预处理怎么做?粗格栅、细格栅与曝气沉砂池的设计要点

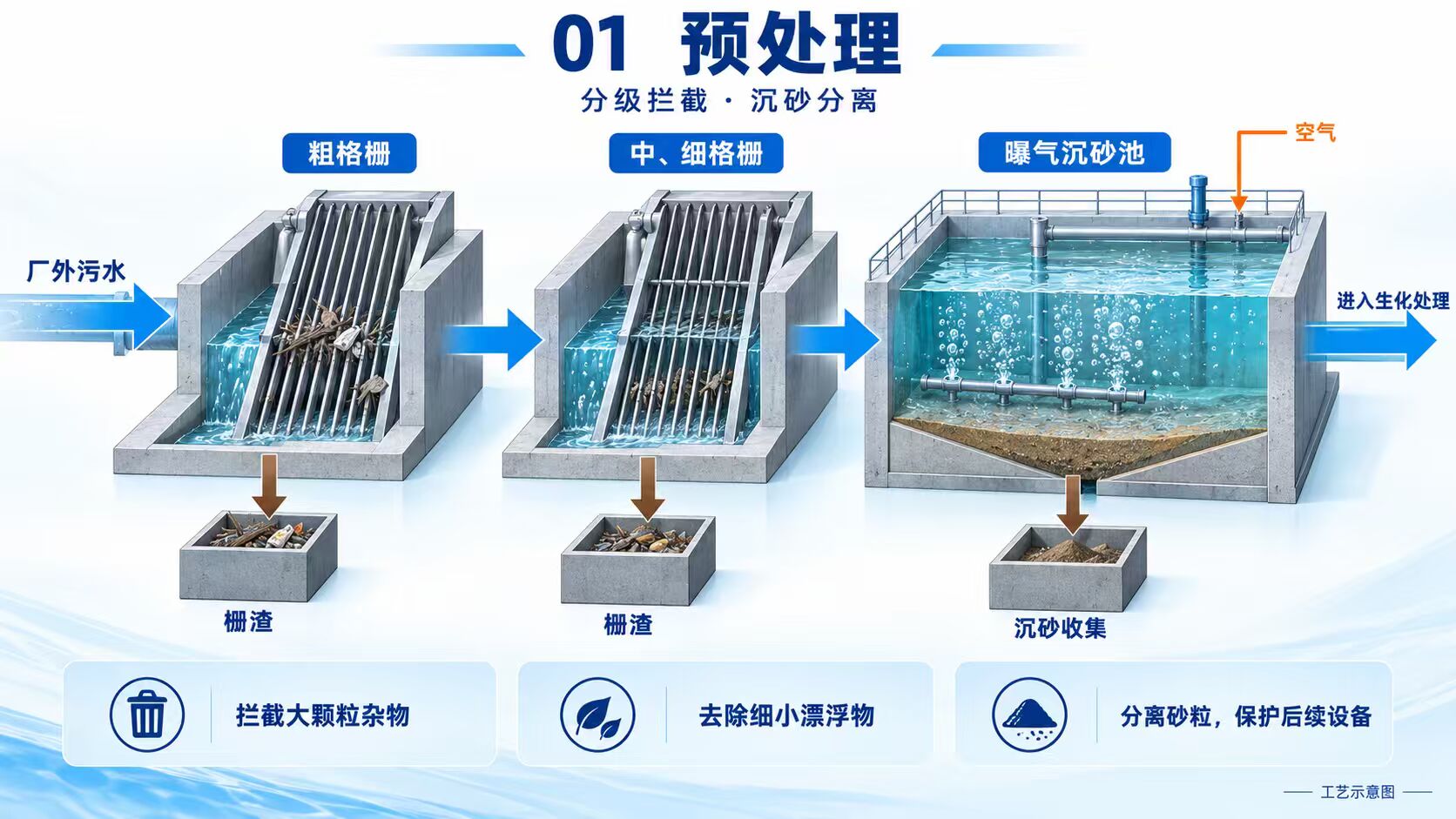

图:预处理段示意——两道格栅拦渣,曝气沉砂池除砂,栅渣与沉砂分别收集
一、预处理段只干三件事
把污水处理工艺流程全解析那张流程图从左往右看,最前面这一截的任务就三句话:拦下大块杂物、拦下细小漂浮物、把砂去掉。三件事都不涉及生物反应,但没有它们,后面的生化池和二沉池就等着出问题:格栅拦不住的东西会缠住潜污泵叶轮、堵住管道阀门;砂粒会磨损水泵、在池底淤积吃掉有效容积。
二、粗格栅:挡大块的,位置一般在进水泵房前
粗格栅的栅条间隙通常在 20~50 毫米(工业废水厂也有做到 50~100 毫米的),倾斜安装在进水渠或集水井进口处,过栅流速一般取 0.6~1.0 米/秒(工程上常按 0.8~1.0),安装倾角多为 60°~75°。
间隙不能一味往小调:间隙太小,栅前容易壅水、清渣频率上升;间隙太大,长条形杂物能穿过去,最后缠在泵叶轮上。清渣方式上,栅渣日产量超过 0.2 立方米的一般采用机械清渣,配栅渣输送压榨一体机,栅渣含水率约 80%,压实后外运。运行中还可以用格栅前后的液位差来自动控制清渣动作——液位差涨到一定值就启动,降到低位再停,这也是自控系统里最常见的联动逻辑之一。
三、中、细格栅:盯着纤维、塑料和毛发
细格栅的栅隙常见在 5~16 毫米,其中 5~10 毫米用得最多。它拦的是粗格栅放行的”小块头”——织物纤维、塑料碎片、毛发、棉絮这类东西,它们在生化池里会打结成团、糊住曝气头。
栅渣量可以按经验估算:栅隙 16~25 毫米时约 0.10~0.05 立方米/千立方米污水,栅隙 30~50 毫米时约 0.03~0.01 立方米/千立方米,实际还受当地排水体制影响——合流制管网雨天带来的杂物远多于分流制。
四、曝气沉砂池:靠旋流把砂”洗”出来
曝气沉砂池和普通沉砂池最大的区别就在底部那排曝气头:曝气让水流呈螺旋流态行进,砂粒在旋流中相互摩擦、把表面附着的有机物洗掉,所以它的除砂效率和对有机物的分离效果都更好。工程测定表明,旋流速度维持在 0.25~0.35 米/秒时除砂效果良好,而且即使进水流量波动、水平流速变化,只要旋流速度稳在区间内,效果就能保住。
沉到池底的砂由刮砂机集中到集砂坑,再经砂泵送进砂水分离器分离,砂外运处置;分离出来的水回流到池前。设计上通常按停留时间来控制池容与曝气量,而不是单纯按水平流速。
五、分散式项目里的”简化版预处理”
村镇、景区、高速服务区这类项目多数把预处理收进设备里:进水先过提篮格栅或细格栅,再进调节池均衡水量水质,然后才进生化段。一体化污水处理设备采用的就是这个思路,占地小、不用单独建格栅间,但格栅的清理频次同样要写进运维规定——很多”设备效果不好”的投诉,查到最后是格栅几个月没人捞。
云南雨季合流污水瞬时杂物和砂量都会明显上升,预处理段往往是第一个被冲击的环节,相关应对思路可以看云南雨季污水站水量冲击怎么应对。云南污水处理设备厂家净美环保可按项目水量水质出预处理与生化整体方案,本地项目支持现场勘察,欢迎来电交流。
